Portföy ve Program Yönetimi Modülü
Portföy, program ve girişim katmanlarıyla yatırımı, yürütmeyi ve üretilen değeri ayrı ayrı yönetin.
ProjectCore'da proje seviyesinin üstünde üç katman bulunur: portföy, program ve girişim. Her biri farklı bir soruyu yanıtlar — doğru şeylere mi yatırım yapıyoruz, birlikte yürüyen işler nasıl gidiyor, hangi değeri üretiyoruz. Portföy ve Program Yönetimi modülü bu üç katmanı kendi sayaçları, kapasite karşılaştırmaları ve bütçe görünümleriyle birlikte tek yapıda toplar.

Modül ne yapar?
Portföy, hiyerarşinin en üst seviyesidir: programları ve dolayısıyla projeleri stratejik bir başlık altında toplar. Program, ortak bir sonuca hizmet eden projeleri ve girişimleri bir arada yürüten katmandır. Girişim ise program altındaki değer bazlı iş kalemidir; projeler işi yürütür, girişimler değeri ölçer. Bağlama işlemleri her zaman üst kaydın detay ekranından yapılır ve bağlanmayan bir kayıt üst seviyenin sayaçlarına ve grafiklerine girmez.

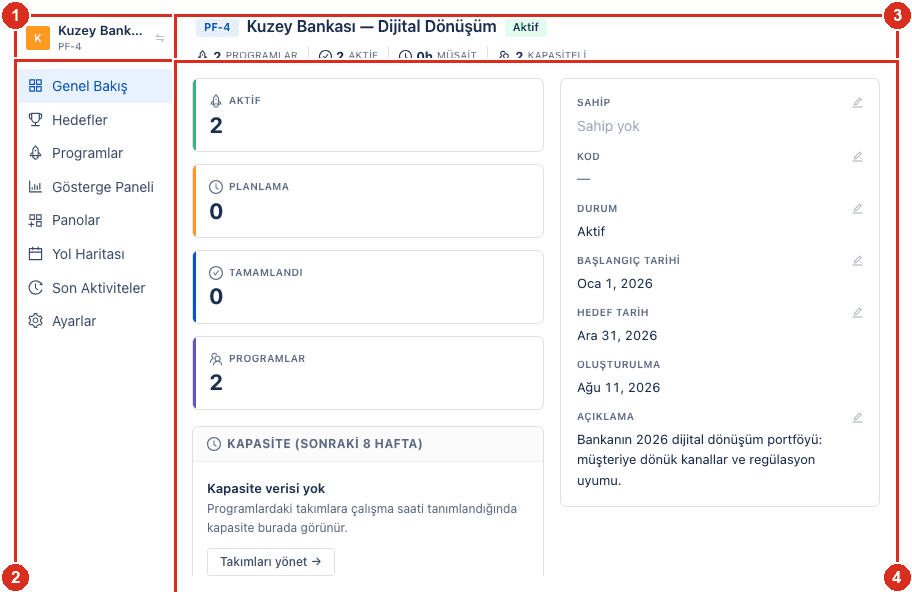

Portföy detayında Genel Bakış, Hedefler, Programlar, Gösterge Paneli, Panolar, Yol Haritası, Son Aktiviteler ve Ayarlar sekmeleri açılır. Üst şeritteki sayaçlar bağlı programların Aktif, Planlama ve Tamamlandı dağılımını, program sayısını, müsait kapasiteyi ve kapasiteli takım sayısını özetler. Sağ paneldeki künye — sahip, kod, durum, başlangıç ve hedef tarih, oluşturulma tarihi ve açıklama — her alanın yanındaki kalem simgesiyle yerinde düzenlenir.
Kapasite vs Talep bölümü önümüzdeki sekiz haftayı karşılaştırır: ekiplerin çalışma saatinden gelen kapasite, planlanan işten gelen talep, doluluk oranı ve aşırı yüklü hafta sayısı. Bölüm boş görünüyorsa veri eksik değildir; programlardaki takımlara çalışma saati tanımlanmamıştır. Grafiğin altındaki tarihsiz değeri, tarihi olmadığı için zaman eksenine yerleştirilemeyen işlerin toplamını verir. Bütçe vs Gerçekleşen bölümünde bütçe Ayarlar'dan tanımlanır, gerçekleşen maliyet ise takım maliyet oranı ile girilen iş günlüklerinden hesaplanır — iş günlüğü girilmediğinde gerçekleşen maliyet oluşmaz.
Program seviyesinde Girişimler, Program Increment'leri, Projeler ve Takımlar sayaçları ile başlık şeridindeki durum ve sağlık rozetleri yer alır. Program Increment, birden fazla takımın ortak takvimde planlandığı büyük zaman kutusudur; tipik olarak birkaç sprint uzunluğundadır ve yol haritasında ayrı bir katman olarak görünür. Sağ paneldeki sağlık alanı portföy ve program raporlarını besler; boş bırakılan programlar üst seviye görünümlerde renksiz kalır.
Girişimler Funnel, Analiz, Backlog, Uygulanıyor ve Tamamlandı aşamalarından oluşan bir değer akışında ilerler; pano görünümü bu aşamaları sütunlara ayırarak huninin bütününü gösterir. Her girişim 100 üzerinden fayda puanı ve WSJF skoru taşır: fayda puanı ne kadar değerli olduğunu, WSJF şimdi hangisinin yapılması gerektiğini söyler. Girişimler doğrudan görev içermez; projelerdeki epiklere bağlanır ve girişimin yol haritası bu epiklerin tarihlerinden çizilir.
Modülün uygulamadaki karşılıkları
Portföy detay sekmeleri
Genel Bakış, Hedefler, Programlar, Gösterge Paneli, Panolar, Yol Haritası, Son Aktiviteler ve Ayarlar; her portföy kendi sayaçları ve künyesiyle bağımsız bir yönetim alanı olarak açılır.
Kapasite vs Talep
Önümüzdeki sekiz hafta için kapasite, talep, doluluk oranı ve aşırı yüklü hafta sayısı yan yana gösterilir; tarihi olmayan işler tarihsiz başlığı altında ayrıca toplanır.
Bütçe vs Gerçekleşen
Bütçe portföy ve program Ayarlar bölümünden tanımlanır; gerçekleşen maliyet takım maliyet oranı ile iş günlüklerinden hesaplanarak finansal sapma görünür hâle gelir.
Program Increment'leri
Birden fazla takımın ortak takvimde planlandığı büyük zaman kutuları program detayındaki Program Increment'leri sekmesinden yönetilir ve yol haritasında bir katman olarak çizilir.
Program sağlık göstergesi
Programın künyesindeki sağlık alanı portföy ve program raporlarını besler; boş bırakılan programlar üst seviye görünümlerde renksiz kaldığı için alanın düzenli güncellenmesi raporların değerini belirler.
Değer akışı aşamaları
Girişimler Funnel, Analiz, Backlog, Uygulanıyor ve Tamamlandı sekmelerinde adetleriyle birlikte izlenir; liste, kart ve pano görünümleri arasında geçiş yapılır.
Fayda puanı ve WSJF
Her girişim 100 üzerinden fayda puanı ve işin süresine bölünmüş WSJF skoruyla listelenir; iki ölçü yan yana durarak önceliklendirmeyi ölçülebilir kılar.
Sayfa bazlı yetkiler
Portföyler, Kapsam ve Hedefler için Portföyleri Görebilir, Programlar ile Bağımlılıklar ve Takımlar için Programları Görebilir, girişimler için Girişimleri Yönetebilir yetkisi gerekir; yetkisi olmayan kullanıcı bu sayfaları kenar çubuğunda hiç görmez.
Uçtan uca akış
- 01Adım
Portföyü açın
Portföyler listesindeki Yeni portföy düğmesiyle kayıt oluşturulur; kod, sahip, durum ile başlangıç ve hedef tarih girilir, bütçe Ayarlar bölümünden tanımlanır.
- 02Adım
Programları bağlayın
Portföy detayındaki Programlar sekmesinden programlar portföye bağlanır. Bir program yalnızca bağlandıktan sonra portföyün sayaçlarına ve grafiklerine dahil olur.
- 03Adım
Proje, girişim ve takım bağlayın
Program detayındaki Projeler, Girişimler ve Takımlar sekmelerinden ilgili kayıtlar programa bağlanır; bağlanmayan kayıtlar program sayaçlarında görünmez.
- 04Adım
Takımlara çalışma saati tanımlayın
Kapasite ve talep grafiğinin dolması için programa bağlı takımlara çalışma saati verilmelidir; ekrandaki Takım bağla ve Takımları yönet bağlantıları doğrudan ilgili sekmeye götürür.
- 05Adım
Girişimleri değer akışında yürütün
Girişimler Funnel aşamasından Tamamlandı'ya taşınır, fayda puanı ve WSJF ile sıralanır; yol haritasında çubuk çıkması için girişime en az bir tarihli epik bağlanmalıdır.
- Portföy, program ve girişim katmanları
- Sekiz haftalık kapasite ve talep karşılaştırması
- Bütçe ve gerçekleşen maliyet takibi
- Program Increment planlaması
- Fayda puanı ve WSJF önceliklendirmesi
- Sayfa bazlı yetki ayrımı
