Kapasite ve İş Yükü Takibi

Arz ile talebi yan yana koyun; kimin dolu, kimin boşta olduğunu dönem bazında görün.

Özet

Kapasite ve İş Yükü Takibi, ekiplerin çalışabileceği süre ile planlanmış işin gerektirdiği süreyi karşılaştırır. Proje seviyesinde üye başına haftalık kapasite tanımlanır; organizasyon seviyesindeki Kapasite sayfası aynı veriyi projeler arası arz-talep karşılaştırmasına çevirir. İzinler hesaba doğrudan girer, doluluk oranının güvenilirliği ise işlerin tarihli ve tahminli olmasına bağlıdır.

Ekran Görüntüsü

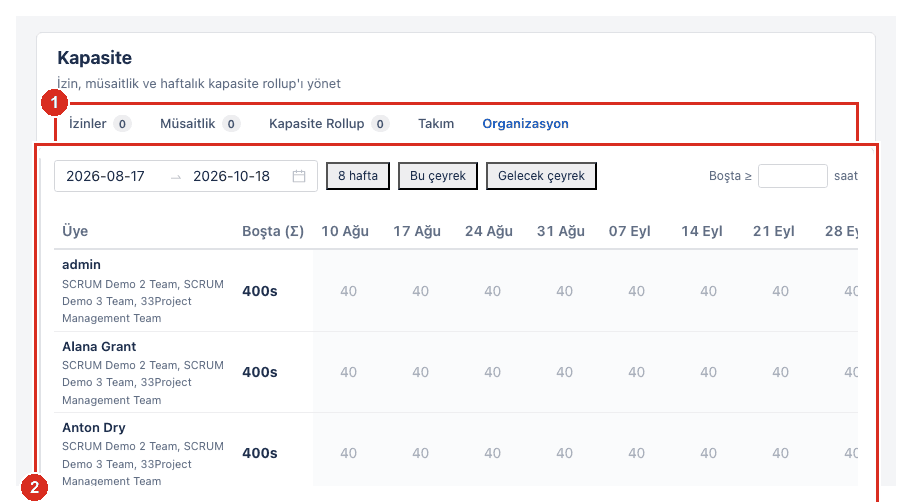

ProjectCore Kapasite sayfası: İzinler, Müsaitlik, Kapasite Rollup, Takım ve Organizasyon sekmeleriyle kişi başına haftalık boşta saat ızgarası
ProjectCore Kapasite sayfası: İzinler, Müsaitlik, Kapasite Rollup, Takım ve Organizasyon sekmeleriyle kişi başına haftalık boşta saat ızgarası Uygulamadaki gerçek ekran yerleşimi.
Modül Detayı

Modül ne yapar?

Kapasite iki seviyede yaşar. Proje tarafında Ayarlar ▸ Kapasite bölümü üyelerin haftalık çalışma saatini tutar; Günlük kolonu bu değerden türetilir, Tahsisat kolonu ise kapasitenin ne kadarının işe bağlandığını gösterir. Üst şeritte toplam kapasite, üye başına ortalama ve kapasitesi tanımlı üye sayısı yer alır. Tabloda yalnız proje üyeleri görünür; kapasitesi girilecek kişi listede yoksa önce Ayarlar ▸ Üyeler bölümünden projeye eklenir.

Kenar çubuğundaki Kapasite sayfası, proje ayarlarındaki aynı bölümün organizasyon seviyesindeki karşılığıdır ve proje seviyesindeki tanımları girdi olarak alır. Sayfa üç kavramı yan yana koyar: arz, yani takımların çalışabileceği toplam süre; talep, yani planlanmış işlerin gerektirdiği süre; doluluk, yani talebin arza oranı. Hesaba izinler de girer, izinli bir kişinin o haftaki kapasitesi düşer ve izin tanımları organizasyon tarafında yönetilir. Aynı grubun diğer sayfası olan Takımlar ise kurumdaki takım kimliklerini tutar; bir takım birden fazla projeye farklı rollerle bağlanabilir.

Proje içindeki karşılığı Kaynaklar sekmesidir. Üst şeritteki İş Yükü ve Kapasite sayaçları tahmini toplam süreyi ve tanımlı kapasiteyi verir; Kapasite ile Darboğaz alt sekmeleri Basic dışındaki yapılarda, yani Scrum ve Kanban projelerinde açılır. Sprint planlamasında sprinte alınan işin ekip kapasitesine oranı aynı veriden hesaplanır. Sprint sağlığı panosundaki Takım Kullanımı ve İş Yükü Dengesi kartları da bu tabana dayanır; görevlere atanmış takım üyesi yoksa bu kartlar değer yerine tire gösterir.

Doluluk yalnız sayıyla değil görselle de okunur. Isı Haritası ve İş Yükü alt sekmeleri her yapı türünde açılır; kimin tıkandığı ve kimin boşta kaldığı ayrı bir rapor beklemeden aynı ekranda ayırt edilir. Kapasiteyi aşan bir planlama görsel uyarı üretir, böylece aşım sprint başladıktan sonra değil planlama anında fark edilir. Günlük, haftalık ve aylık iş yükü analizleri ise planlamayı dönem dönem karşılaştırılabilir kılar.

Hesabın doğruluğu veri kalitesine bağlıdır. Kapasite hesapları tarihli ve tahminli işlere dayanır: tarihi olmayan iş zaman eksenine yerleştirilemediği için talebe girmez, tahmini olmayan iş süre üretemediği için yine talebe girmez. Bu yüzden Kapsam sayfasındaki tarihsiz görev ve tahminsiz görev uyarıları doğrudan doluluk oranının güvenilirliğini belirler; bu sayaçlar büyüdükçe ekran gerçekte olduğundan düşük doluluk gösterir. Veri kalitesi düzeldikçe aynı ekran aynı ekip için farklı ve daha doğru bir tablo verir.

Kapasite verisi komşu modüllerle birlikte anlam kazanır. Kaynak Yönetimi kişinin hangi projelere atandığını ve müsaitlik takvimini tutar; İş Kayıtları modülü gerçekleşen eforu üretir. İkisi yan yana konduğunda tahminin hangi rolde ya da hangi iş türünde sistematik olarak saptığı görünür hâle gelir. Bu karşılaştırma her dönem tekrarlandıkça tahmin doğruluğu artar ve sonraki planlama daha az sapar.

Kapasite bir hedef değil, ölçü birimidir. Haftalık 40 saat yazmak kişinin 40 saatlik iş alması gerektiği anlamına gelmez; izin, toplantı ve destek işleri düşüldükten sonra plana açık süre genellikle daha azdır ve ekipler bu değeri çoğunlukla gerçekçi bir proje işi süresi olarak, örneğin 30 saat olarak tanımlar. Yönetici tahmine değil ölçülen doluluğa bakarak işe alım, dış kaynak veya yeniden önceliklendirme kararı verir. Organizasyon seviyesindeki Takımlar ve Kapasite sayfaları Programları Görebilir yetkisi ister; yalnız proje yetkisi olan kullanıcı bu sayfaları kenar çubuğunda görmez.

Yetenekler

Modülün uygulamadaki karşılıkları

Haftalık kapasite tanımı

Ayarlar ▸ Kapasite bölümünde kişi bazında haftalık saat girilir ve Günlük kolonu bu değerden türetilir; 40 saat girildiğinde günlük karşılık 8,0 saat olur. Bu değer planlama ekranlarındaki tüm yük hesaplarının girdisidir.

Toplam, ortalama ve üye özeti

Üst şerit tüm üyelerin haftalık kapasite toplamını, üye başına ortalamayı ve kapasitesi tanımlı üye sayısını gösterir. Kapasitesi girilmemiş üyeler bu sayaçtan fark edilir.

Tahsisat kolonu

Kapasitenin ne kadarının işe bağlandığını kişi satırında gösterir. Boşta kalan pay tek bakışta okunur ve yeni iş atarken referans alınır.

Arz ve talep karşılaştırması

Organizasyon seviyesindeki Kapasite sayfası takımların çalışabileceği süre ile planlanmış işin gerektirdiği süreyi karşılaştırır ve talebin arza oranını doluluk olarak verir. Proje seviyesindeki kapasite tanımları bu sayfanın girdisidir.

Organizasyon takım havuzu

Takımlar sayfası kurumdaki takım kimliklerini tutar ve projelere buradan bağlanır. Aynı takım birden fazla projede, farklı rollerle çalışabilir.

İzin etkisi

İzinli bir kişinin o haftaki kapasitesi düşer; izin tanımları organizasyon tarafında yönetilir ve hesaba doğrudan girer. Böylece plan, kâğıt üzerindeki kapasiteye değil o hafta fiilen ayrılabilen süreye dayanır.

Isı haritası ve aşırı yük uyarısı

Isı Haritası ve İş Yükü alt sekmeleri her yapı türünde açılır; kimin tıkandığı, kimin boşta kaldığı ayrı rapor beklemeden görülür. Kapasiteyi aşan planlama görsel uyarı üretir ve aşım sprint başlamadan fark edilir.

Proje içi kapasite ve darboğaz

Kaynaklar sekmesindeki Kapasite ve Darboğaz alt sekmeleri Basic dışındaki yapılarda, yani Scrum ve Kanban projelerinde açılır. Kişi bazında doluluğu haftalık kapasiteye göre hesaplar ve yığılmanın hangi kişide oluştuğunu gösterir.

Planlanan ile gerçekleşen karşılaştırması

İş Kayıtları modülünden gelen gerçekleşen efor, planlanan yükün karşısına konur. Tahminin hangi rolde ya da hangi iş türünde sistematik olarak saptığı böylece görünür hâle gelir ve sonraki dönemin planı düzeltilir.

Veri kalitesi uyarıları

Kapsam sayfasındaki tarihsiz görev ve tahminsiz görev sayaçları, doluluk hesabının ne kadar eksik veriyle çalıştığını gösterir. Sayaçlar büyüdükçe ekran gerçekte olduğundan düşük doluluk gösterir.

Nasıl Çalışır

Uçtan uca akış

  1. 01Adım

    Üyeleri projeye ekleyin

    Kapasite tablosunda yalnız proje üyeleri görünür; kişi listede yoksa önce Ayarlar ▸ Üyeler bölümünden eklenmelidir.

  2. 02Adım

    Gerçekçi haftalık kapasiteyi girin

    İzin, toplantı ve destek işleri düşülmüş, proje işine ayrılabilen süreyi yazın.

  3. 03Adım

    İşleri tarihlendirin ve tahminleyin

    Tarihi olmayan iş zaman eksenine yerleşmediği, tahmini olmayan iş süre üretmediği için talebe girmez.

  4. 04Adım

    Doluluğu okuyun

    Kapasite sayfasında arz, talep ve doluluk oranını karşılaştırın; yığılmayı Kaynaklar ▸ Isı Haritası alt sekmesinden görün.

  5. 05Adım

    Yükü dengeleyin

    Kaynaklar ▸ İş Yükü ve Darboğaz alt sekmeleriyle yığılmanın hangi kişide oluştuğunu bulun, işi kişiler ve takımlar arasında yeniden dağıtın ve tabloda etkisini doğrulayın.

Öne Çıkanlar
  • Arz, talep ve doluluk karşılaştırması
  • Haftalık kapasite ve Tahsisat
  • Isı haritası ve aşırı yük uyarısı
  • İzinlerin kapasiteye yansıması
  • Proje içi kapasite ve darboğaz
  • Tarihsiz ve tahminsiz iş uyarıları
