Bağımlılıkların Yönetimi

Programlar arası epik bağımlılıklarını ve kritik yolu tek matriste görün.

Özet

Bağımlılıklar sayfası, programlar arası epik bağımlılıklarını ve bunlardan doğan kritik yolu tek matriste gösterir. Tek bir projenin içindeki bağlar görev çekmecesinden yönetilirken bu ekran daha büyük soruyu yanıtlar: bir programdaki gecikme başka bir programı ne kadar geciktirir? Bağların durumu tarihlerden hesaplandığı için matris, plan gerçeği ile birlikte hareket eder.

Ekran Görüntüsü

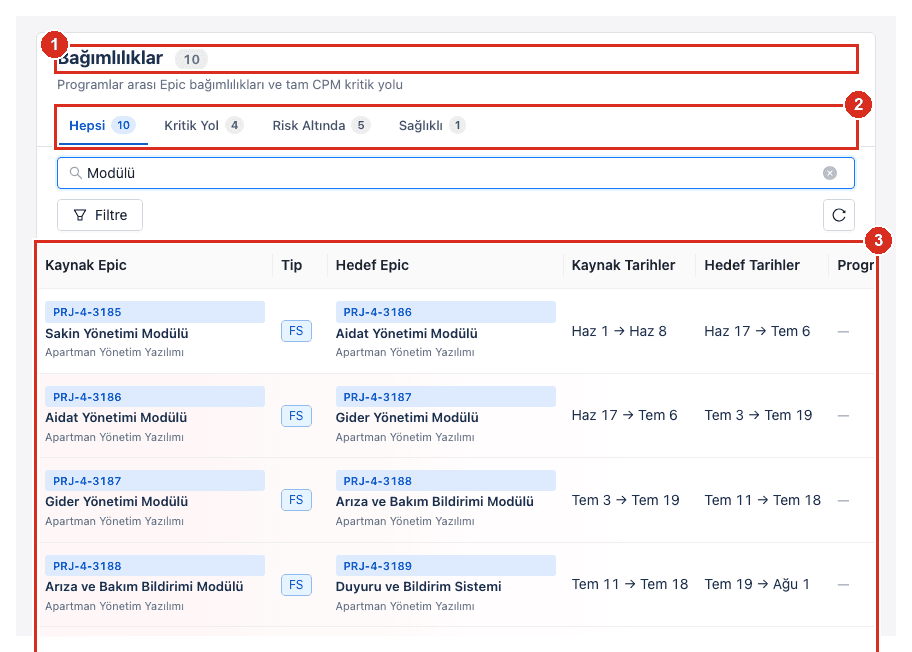

ProjectCore Bağımlılıklar ekranı: Hepsi, Kritik Yol, Risk Altında ve Sağlıklı sekmeleri ile kaynak ve hedef epikleri, FS tipini ve iki tarafın tarihlerini gösteren matris
ProjectCore Bağımlılıklar ekranı: Hepsi, Kritik Yol, Risk Altında ve Sağlıklı sekmeleri ile kaynak ve hedef epikleri, FS tipini ve iki tarafın tarihlerini gösteren matris Uygulamadaki gerçek ekran yerleşimi.
Modül Detayı

Modül ne yapar?

Bir projenin kendi içindeki bağımlılıklar görev çekmecesinden tanımlanır ve yol haritasındaki Kritik Yolu Göster seçeneğiyle izlenir. Bağımlılıklar sayfası ise ölçeği büyütür: farklı programlara ait epikler arasındaki bağları tek matriste toplar ve zincirin tamamı üzerinde tam CPM kritik yol hesabı yapar. Bir işin başlayabilmesi için hangi işin tamamlanması gerektiği ayrı bir takip tablosunda değil, proje verisinin içinde yaşar. Sayfa Programları Görebilir yetkisine bağlıdır.

Matrisin üstündeki sekmeler bağları dört grupta toplar: Hepsi, Kritik Yol, Risk Altında ve Sağlıklı. Her sekmenin yanındaki sayı o gruptaki bağ adedini verir, böylece kaç bağın gerçekten müdahale gerektirdiği tek bakışta görünür. Başlıktaki rozet toplam bağımlılık sayısını gösterir. Sekmeler arasında geçmek matrisi yeniden kurmadan daralttığı için bir toplantıda önce kritik yol, ardından riskli bağlar sırayla okunabilir.

Her satır Kaynak Epic, Tip, Hedef Epic, kaynak ve hedef tarih aralıkları, bağın ilgilendirdiği programlar ve durum kolonlarından oluşur. En yaygın bağımlılık türü FS yani Finish-to-Start'tır: kaynak epik bitmeden hedef epik başlayamaz. Kaynak satırında anahtar, ad ve ait olduğu proje birlikte görünür; bağın hangi iki ekibi ilgilendirdiği programlar kolonundan okunur. Kaynak ve hedef tarih aralıkları yan yana durduğu için iki iş arasında ne kadar pay kaldığı ayrı bir hesap yapılmadan görülür.

Durum elle işaretlenmez, iki tarafın tarihlerinin karşılaştırılmasından çıkar. Kaynağın bitişi hedefin başlangıcından sonraya düşüyorsa bağ Risk Altında olarak işaretlenir; zincir üzerinde toplam süreyi belirleyen bağlar ise Kritik Yol'a girer. Hesap tamamen tarihe dayandığı için tarihi olmayan epikler analize hiç giremez ve Kapsam sayfasındaki tarihsiz görev uyarısı doğrudan bu ekranın güvenilirliğini belirler.

Bağımlılık kaydı iki yönlü okunur: satır hem bu iş kaleminin neyi durdurduğunu hem de neyin bitmesini beklediğini söyler. Sprint planlamasında henüz çözülmemiş bağlar bu okumayla ayrılır; ekip kapasitesini başlaması mümkün olmayan bir işe bağlamaz. Portföy tarafında soru büyür: aynı programın altında yürüyen projelerin birbirine bağlı teslimatları kayda geçtiği için hangi projenin hangisini beklettiği tek ekrandan görünür. Zincirin bir halkası beklemeye girdiğinde arkasında hangi işlerin duracağı aynı ilişki kaydından çıkar.

Üstteki arama kutusu epik adına göre arar, Filtre düğmesi program, durum ve tarih aralığına göre daraltır; böylece bir program yöneticisi yalnızca kendi programını etkileyen bağları ayırabilir. Proje içi görünüm için yol haritasındaki kritik yol vurgusu kullanılır, iki ekran aynı bağımlılık verisini farklı ölçeklerde okur. Matris bildirim ve iş kuralı katmanına bağlıdır: öncül kalem durum değiştirdiğinde bekleyen tarafın sorumlularına uyarı düşer, haber kişi kişi aranarak yayılmaz.

Kazanç rollere göre ayrışır. Program yöneticisi gecikmenin nereye yayılacağını gecikme yaşanmadan önce görür; proje yöneticisi kendi planını kulaktan duyuma göre değil kayıtlı bağa göre kurar. Portföy tarafında bağımlılık kayıtları raporlanabildiği için kronik bekleme noktaları dönem sonunda analiz edilir ve aynı bağın her çeyrek tekrar etmesi önlenir. Ekip için sonuç sadeleşir: önü açılmamış iş sprint'e alınmaz.

Yetenekler

Modülün uygulamadaki karşılıkları

Bağımlılık matrisi

Kaynak Epic, Tip, Hedef Epic, iki tarafın tarihleri, ilgili programlar ve durum tek tabloda listelenir. Her bağın hangi iki projeyi bağladığı satırdan okunur, ayrı bir takip dosyası tutulmaz.

Durum sekmeleri

Hepsi, Kritik Yol, Risk Altında ve Sağlıklı sekmeleri bağları gruplar ve her sekme kendi adedini gösterir. Müdahale gereken bağ sayısı, listeyi tek tek taramadan görünür.

Kritik yol analizi

Zincir üzerinde projenin bitiş tarihini doğrudan belirleyen bağlar Kritik Yol olarak işaretlenir. Bu bağlardaki gecikme teslim tarihine birebir yansır, dolayısıyla önceliklendirme tahmine değil hesaba dayanır.

Tarih tabanlı risk hesabı

Kaynağın bitişi hedefin başlangıcından sonraya düştüğünde bağ Risk Altında olur. Durum elle işaretlenmediği için plan değiştikçe matris kendiliğinden güncellenir.

Bağımlılık tipi

Finish-to-Start (FS) tipi, kaynak epik bitmeden hedef epiğin başlayamayacağını ifade eder ve satırda Tip kolonunda görünür. Bağın niteliği yorumla değil kayıtla belirlenir.

Bekleten ve bekleyen uç

Matris satırı bağın hem bekleten hem bekleyen ucunu taşır; bir kalemin önünü kimin açması gerektiği ve kendisinin kimin önünü kapattığı tek yerden görülür. Sprint planlamasında önü açılmamış kalemler bu okumayla ayıklanır.

Arama ve filtre

Epik adına göre arama kutusu ve program, durum ile tarih aralığına göre çalışan Filtre düğmesi matrisi ilgili kesite daraltır. Program yöneticisi yalnız kendi zincirini görür.

Bağımlılık değişiminde bildirim

Bildirim ve iş kuralı katmanı matrisle birlikte çalışır; öncül kalem durum değiştirdiğinde bekleyen tarafın sorumlusuna uyarı gider. Beklenen çıktı hazır olduğunda haber kendiliğinden ulaşır.

Proje içi kritik yol

Yol haritasındaki Kritik Yolu Göster seçeneği aynı bağımlılık verisini proje ölçeğinde gösterir. Bağlar görev çekmecesinden veya Bağımlılıklar sayfasından girilir, iki giriş noktası aynı veriyi besler.

Veri kalitesi bağlantısı

Kapsam sayfasındaki tarihsiz görev uyarıları bu ekranın kapsamını belirler. Tarihi olmayan epikler bağ tanımlı olsa bile durum üretemez, dolayısıyla matrisin güvenilirliği plan disipliniyle doğru orantılıdır.

Nasıl Çalışır

Uçtan uca akış

  1. 01Adım

    Epiklere tarih verin

    Bağımlılık analizi tamamen tarihlere dayandığı için kaynak ve hedef epiklerin başlangıç ile bitiş tarihleri dolu olmalıdır.

  2. 02Adım

    Bağımlılığı tanımlayın

    Bağ, görev çekmecesindeki bağımlılık bölümünden veya Bağımlılıklar sayfasından kurulur; tip olarak en sık Finish-to-Start kullanılır.

  3. 03Adım

    Kritik Yol ve Risk Altında sekmelerini okuyun

    Önce kritik yol üzerindeki bağlar, ardından tarihleri çakışan risk altındaki bağlar ele alınır; sağlıklı bağlar zaman payı yeterli olanlardır.

  4. 04Adım

    Filtreyle kapsamı daraltın

    Program, durum ve tarih aralığı filtresiyle yalnızca kendi programınızı etkileyen bağlar ayrılır.

  5. 05Adım

    Planı yol haritasında düzeltin

    Çakışan tarihler yol haritasındaki çubuklar sürüklenerek güncellenir; tarih değiştiğinde bağın durumu yeniden hesaplanır ve bekleyen tarafın sorumluları bilgilendirilir.

Öne Çıkanlar
  • Programlar arası bağımlılık matrisi
  • Tam CPM kritik yol hesabı
  • Risk altındaki bağların otomatik işareti
  • Bekleten ve bekleyen uç
  • Program, durum ve tarih filtresi
  • Bağımlılık değişiminde bildirim
Aynı Grup

Bu gruptaki diğer modüller

ProjectCore'u kendi süreçlerinizde görün

Lisans paketlerini inceleyin ya da ekibinizin süreçleri üzerinden canlı bir demo planlayalım.
